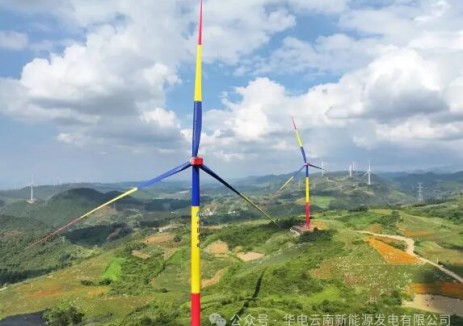

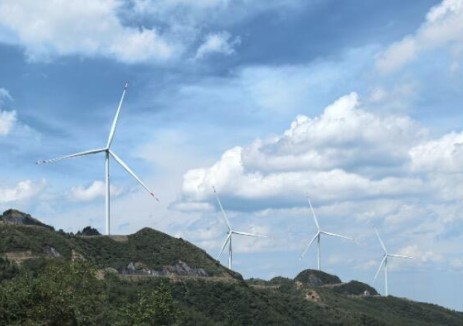

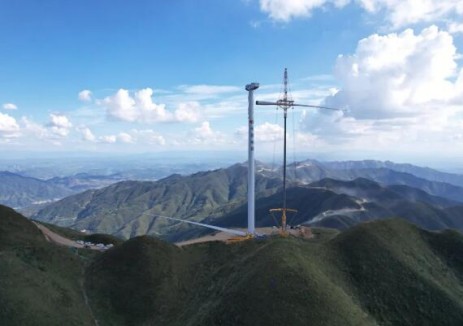

廣西賓陽黎塘風電場項目8月單月完成6臺風機、4臺箱變吊裝,3臺機組具備發電條件,2條集電線路貫通,提前3天完成關鍵節點。該項目總裝機容量200兆瓦,由27臺遠景6.7兆瓦和3臺6.25兆瓦風機構成,系桂冠電力最大容量風電項目。建設期間克服山脊線選址運輸困難、臺風暴雨影響、百米高空毫米級塔筒拼裝精度要求、山地機位吊機轉移耗時等挑戰,20天完成6臺風機吊裝,實現零事故、零返工,箱變合格率100%。項目年發電量約4.5億度,可年省標煤15萬噸、節水155萬噸,助力區域能源轉型。 …
